數據中心,即集中放置的電子信息設備提供運行環境的建筑場所,包括主機房、輔助區、支持區和行政管理區等。本文主要介紹數據中心建筑設計的方案布置、消防設計、機電方案建筑相關設計等,分析數據中心常規建筑設計要點,以供設計同行參考。
引言
隨著我國各地區、各行業數字化轉型的深入推進,我國數據中心市場規模將保持持續增長態勢,目前我院接觸的數據中心項目主要以6kW左右每機架為主,未來伴隨技術進步和業主對新技術應用的接受程度,也將會有更多更大單功率的機架投入市場。本文主要以6kW為主的單機架功率設計工程項目案例為主要分析對象,著重分析數據中心建筑設計過程中遇到的問題和工程經驗總結,以供同行業參考,個人總結難免有錯誤和理解不足之處,望設計同行批評指正。
前期需求及規模確定

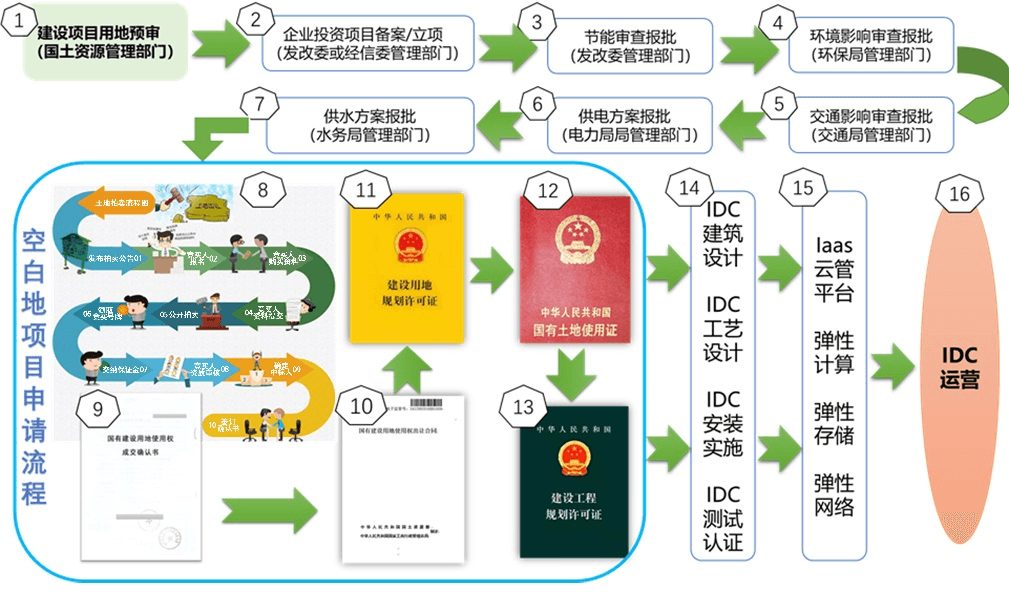

業主在建設數據中心前期時,需由專業的前期開發團隊評估項目可行性,并選好開發城市及預選項目用地,與國土資源管理部門及時跟蹤預選項目開發用地情況。
企業如需確定投資項目,應到發改委或經信委管理部門做好項目備案和立項,并同時按照下列步驟聘請具有相關資質的單位配合制作相應報審文件:
1.1聘請專業節能公司編寫項目節能報告提交給發改委管理部門進行審核批準;
1.2提交環境影響評估資料給環保局管理部門進行審查報批;
1.3提交交通影響評估資料給交通局管理部門進行審查報批;
1.4提交供電方案設計文件及需求給電力局管理部門進行審查報批;
1.5提交供水方案設計文件及需求給水務局管理部門進行審查報批等。
同時,應進行土地招拍掛相關流程跟蹤及確認,并做好國有土地成交合同簽署,做好規劃局批復相關建設用地使用條件,及時提供給設計院進行建筑規劃及報規設計文件深化,提供給規劃部門進行審核確認,批復建設工程規劃許可證。
此部分屬于土建的報審階段,一般新建的數據中心項目開發流程都是按照大開敞空間丙類廠房報規,到后續的施工圖設計合格后,進行土建開發施工階段,此階段的土建施工圖應落實機電工藝設計的土建相關條件,以免后續機電深化增加不必要的施工成本。
經過節能審批和報規文件等通過后,建設項目的建筑規模及總機架數量,總用電量等指標都會確定下來,同時機電深化在土建報規前也應該開展,以免后續機電深化影響報規文件的修改。
